Resultados da Release II

Ronyell Henrique dos Santos edited this page Dec 13, 2017 · 21 revisions

1. Indicadores de Qualidade do Processo

2. Indicadores de Qualidade do Código

3. EVM


1. Indicadores de Qualidade do Processo

1.1 Fechamento da Release

O fechamento da release pode ser visto de forma detalhada no documento Release notes.

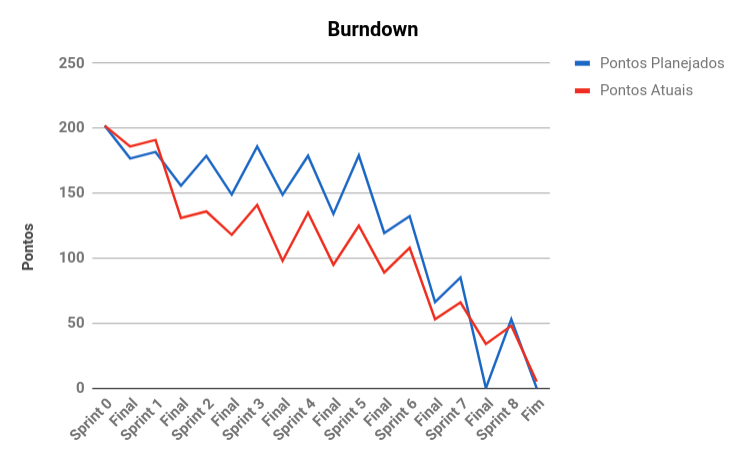

1.2 Burndown final

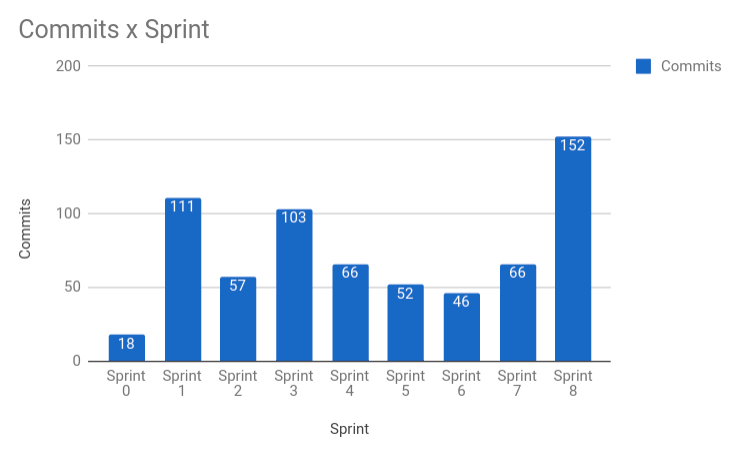

1.3 Gráfico de commits da Release

1.4 Velocity final

1.5 Quadros de Conhecimento

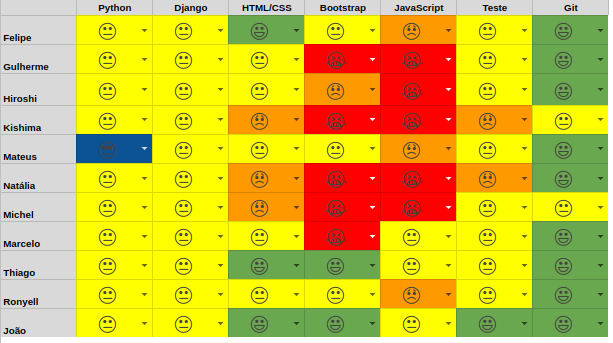

1.5.1 Inicial

1.5.2 Final

1.6 Retrospectiva da release

A opiniões, experiências e aprendizados da release pode ser melhor vista no Postmortem.

2. Indicadores de Qualidade do Código

As métricas de qualidade de código do final da release estão especificadas e analisadas na página Métricas do final da release II. Pode-se perceber que é a mesma análise feita para a sprint 8, pois essa foi a última sprint.

3. EVM

Para a aplicação da EVM no contexto ágil foram feitas adaptações para encaixar nesse contexto. A primeira adaptação é a utilização de pontos de história para o calculo de esforço, diferente de horas trabalhadas que são utilizadas no contexto tradicional.

Decidimos utilizar o planejamento just-in-time, onde as histórias são planejadas e priorizadas a cada sprint. No entanto, foi feito um road-map inicial onde mostrava uma visão geral do produto mas este não foi, de fato, seguido.

O custo estava baseado em pontos planejados e pontos adicionados a sprint e pelo motivo de ser just-in-time os pontos planejados da Release e a porcentagem concluída por sprint só será conhecida ao final da Release.

3.1 Pontos Planejados x Pontos Adicionados

Pontos planejados: São pontos das histórias que são planejadas de sprint a sprint durante o planejamento da sprint.

Pontos adicionados: São pontos das histórias que ficam de dívida das sprints anteriores ou histórias que derivam de outras histórias pelo planejamento equivocado.

3.2 Avaliação da EVM

Observa-se que na especificação adotada o valor planejado(VP) e o custo real(AC) são equivalentes sempre, o que varia é o valor agregado(VA). O valor agregado é variável devido às histórias adicionadas à cada sprint.

Uma vez que os custos são feitos por sprint e a variação de prazo é feito com base no período das sprints e estas são time box, a variação de custo(CV) e a variação de prazo(SV) se mantém juntas. Da mesma forma que na Release I, caso a variação de custos(CV) se encontre acima de zero o projeto está com lucro, caso esteja abaixo de zero significa que existe um deficit. No caso da variação de prazo(SV) caso esteja acima de zero significa que o projeto está adiantado, caso esteja abaixo atrasado e caso seja zero o projeto está conforme o planejado.

O índice de desempenho de custos(IDC) maior que um indica que o custo está mais baixo que o planejado, igual a um indica que está igual ao planejado e caso esteja menor indica que o custo é maior que o planejado. Vale o mesmo para o índice de desempenho de prazo(IDP) mas em relação ao prazo. Assim como na variação de custo(CV) e variação de prazo(SV), o índice de desempenho de custos(IDC) e o índice de desempenho de prazo(IDP) caminham juntos.

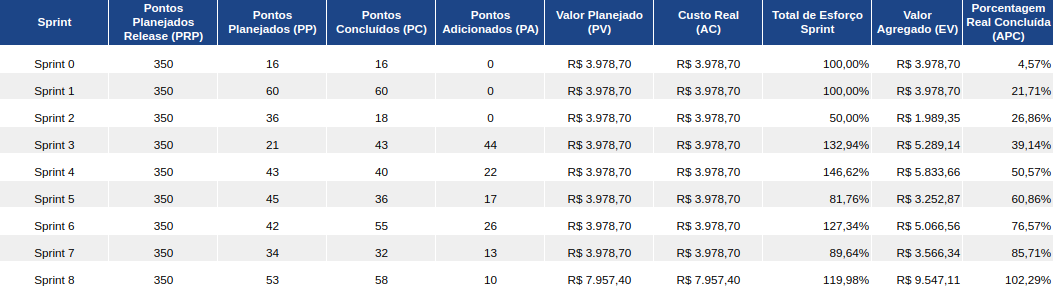

3.3 Dados

A EVM completa pode ser acessada na seguinte planilha.

3.4 Gráficos

Grupo 2

logo

Release II

Equipe

Sprints

Sprint 0

Sprint 1

Sprint 2

Sprint 3

Sprint 4

Sprint 5

Sprint 6

Sprint 7

Sprint 8

Release I

Gerência do Projeto














Desenvolvimento de Software

Clone this wiki locally
